序工:非标自动化企业的项目与人员协同系统

软件产品研发工业制造原型验收中某非标自动化设备企业
案例摘要

为一家非标自动化设备企业开发的项目与人员协同系统“序工”:Web 管理端统筹九阶段项目计划和人员月历,手机端每日报工、拍照留痕、分级上报问题,两端实时同步;客户现有的 PDF 项目任务书可以直接导入校对。需求沟通当天即交付首版可演示原型。

客户
某非标自动化设备企业
终端
Web 管理端(适配大屏)与手机 H5
技术
React、TypeScript、Node.js、SQLite、SSE
状态
原型演示与验收中
1 天
从需求沟通到首版可演示原型(2026 年 10 月 24 日)
25
条任务书记录从 PDF 自动提取,两种解析器交叉核对
17
项自动化测试,覆盖排期冲突、并发、权限与实时同步
序工项目总览:四个模拟项目的生命周期进度与紧急问题看板
项目总览,项目和人员均为模拟数据

背景与挑战

非标自动化项目从设计到出货要经过九个阶段,组装时机构和电路两条线并行。过去问题靠微信群和钉钉日报反馈,信息零散,主管很难快速找到责任人;排班靠经验,常出现高手排了简单活、新手接了难活;物料缺件信息散落在项目群里,人员到了现场却开不了工。

解决方案

  • 九阶段计划:阶段严格串行,组装拆成机构与电路两条分支,两条都完成才进入调试;日期过去不代表任务完成。
  • 人员统筹:按研发、项目管理、组装调试查看每人每天的安排,空白格就是空闲;分配前先检查冲突、休息日和个人不可用日期,确需冲突安排时由有权限的人填写原因。
  • 手机报工:员工每天确认实际完成的工作,可补报漏报,最后一个工作日必须拍照留痕;每晚 20:00 截止,管理端汇总未确认记录。
  • 分级问题反馈:预设问题类别,分紧急和一般两级,紧急问题直接推送给责任人并显示处理时限。
  • 任务书导入:Excel 模板或 PDF 任务书导入后先作为待校对草稿,原件和原始数值完整保留,不会自动占用人员日历。
  • 数据一致:用全局版本号和数据库事务防止两个管理端互相覆盖,计划每次变动都保留历史快照。

交付成果

  • 首版原型在需求沟通当天完成,17 项自动化测试和生产构建全部通过,依赖审计 0 项已知漏洞。
  • 客户的真实任务书 PDF 提取出 25 条流程记录,并自动提示其中一项安排在法定假日、需要人工确认。
  • 第二版演示原型新增项目模板、按岗位自动挑选空闲人员排班和项目归档,用于客户评审。
  • 真机拍照、实际 Wi-Fi 下的双端延迟和正式账号体系尚未验收;成本统计、项目复盘和第三方系统对接列入后续阶段。

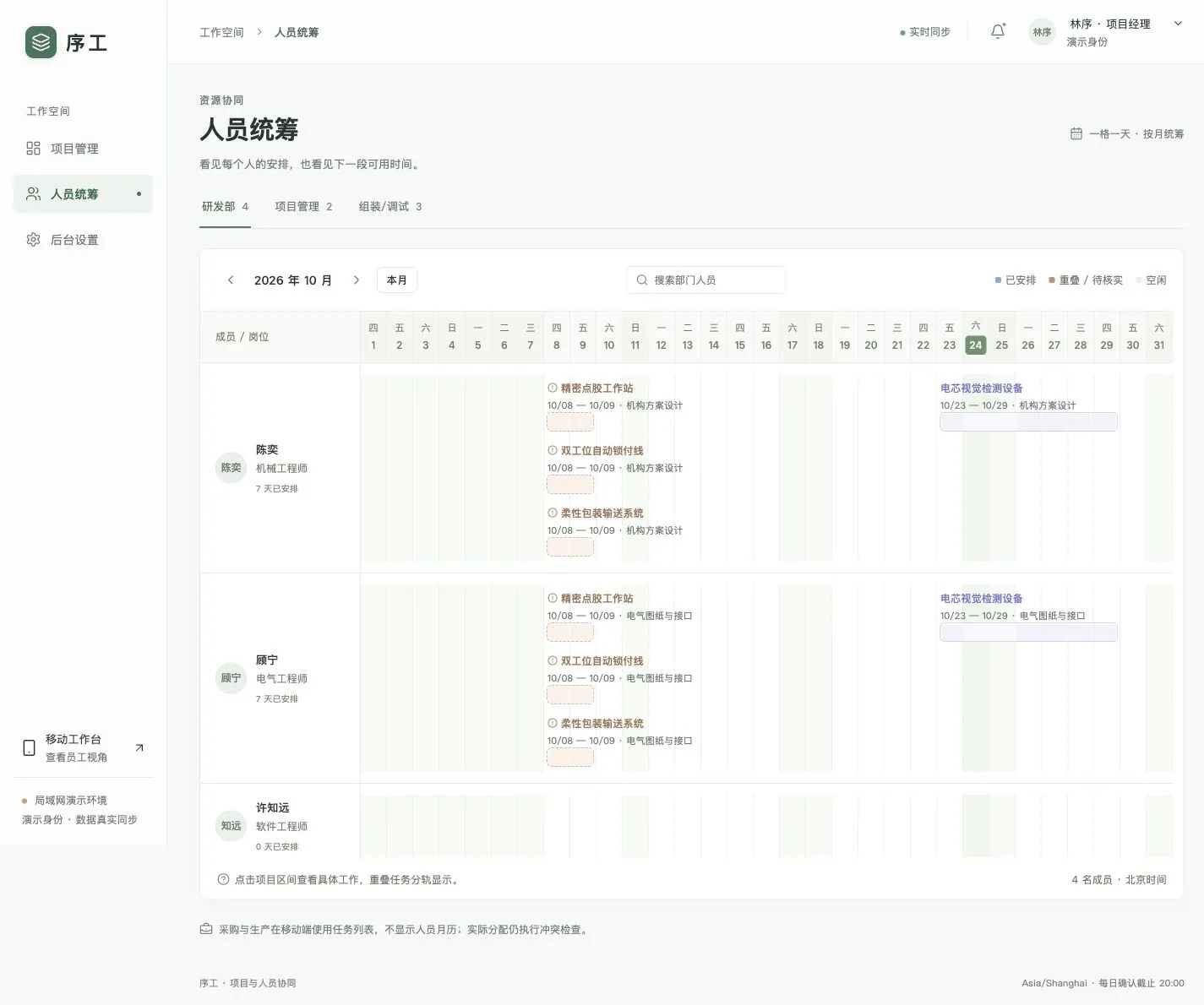

序工人员统筹月历:研发部成员的项目安排与空闲时段(模拟数据)
人员统筹:一格一天,重叠的任务分轨显示

技术栈

  • React
  • TypeScript
  • Vite
  • Node.js 24
  • SQLite
  • SSE
  • ExcelJS
  • MarkItDown
  • pdfplumber

常见问题

序工能导入企业现有的项目任务书吗?

可以。Excel 按模板导入;PDF 目前支持客户现有的一页文字表格版式。导入后先进入待校对状态,确认人员映射和休息日后再启用,扫描件暂不保证能识别。

聊聊你的 AI 项目

告诉我们业务目标和时间要求,我们会给出可执行的方案、原型范围和排期。
